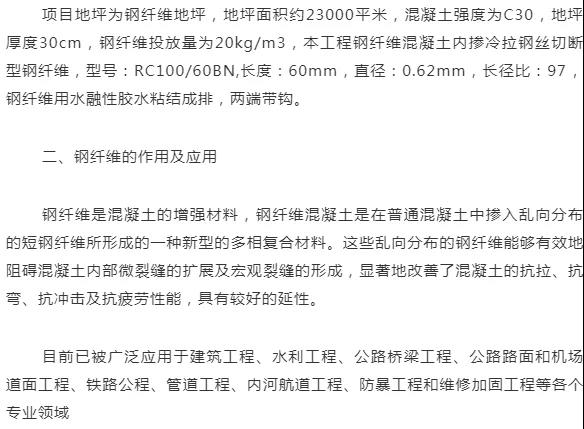

一、案例工程简介
三、施工机具简介

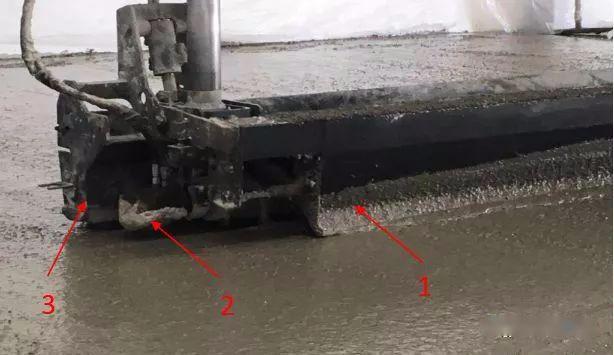

大型激光整平机
1)刮板,打多余的混凝土刮掉。
2)绞笼,把混凝土精平。
3)振板,这个相当于振动器一样,把混凝土再振一遍。

4)激光发射器

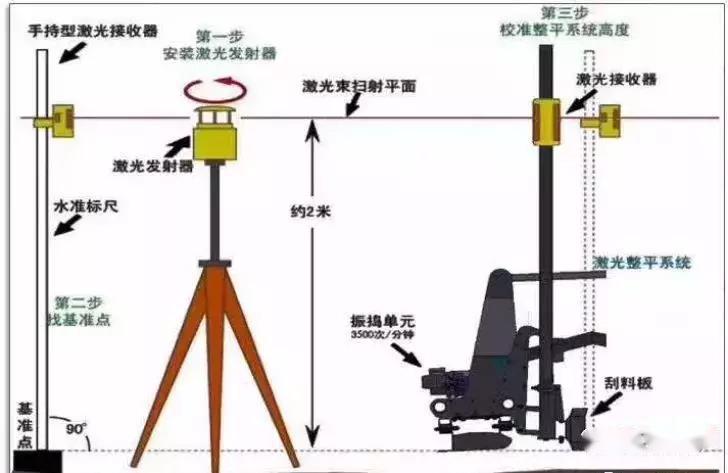

整平工作原理图

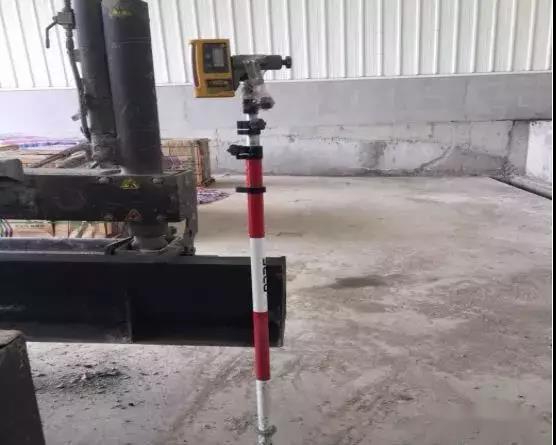

手持型激光接收器
四、施工工艺

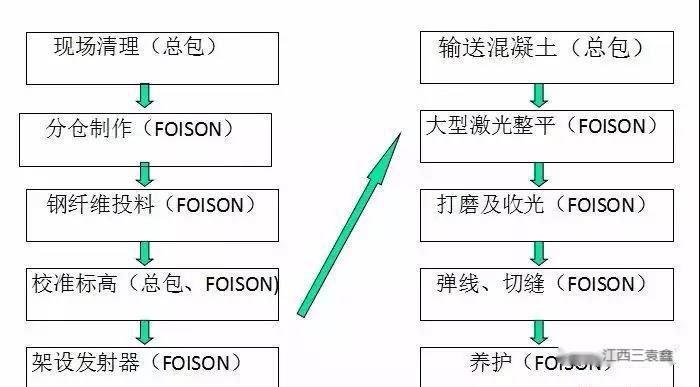

1、施工程序框图
4、隔离缝处理

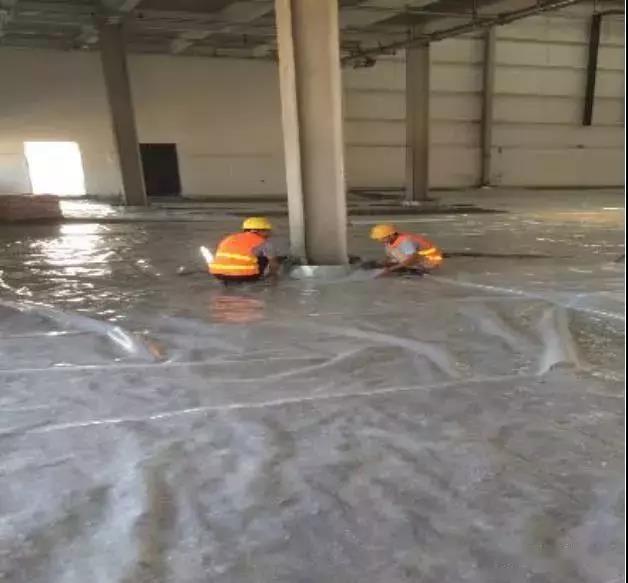

5、柱子加强筋处理(如图)

6、装铠缝(分仓缝)施工
装铠缝(分仓缝)施工工艺

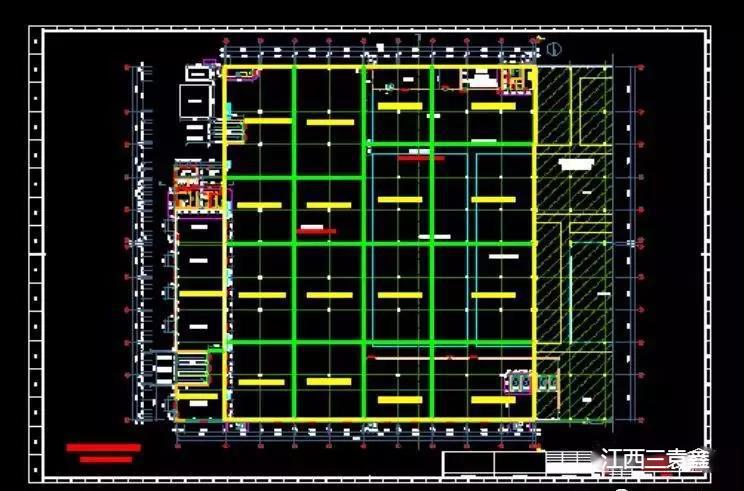

板块划分图
图纸要求:地坪分仓每仓不得大于2000平米。
规范要求:分仓缝不得大于45x45m。

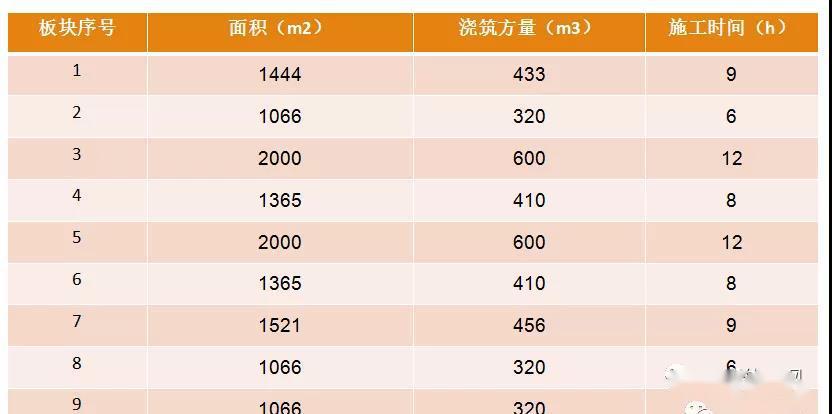

板块划分及每天施工量

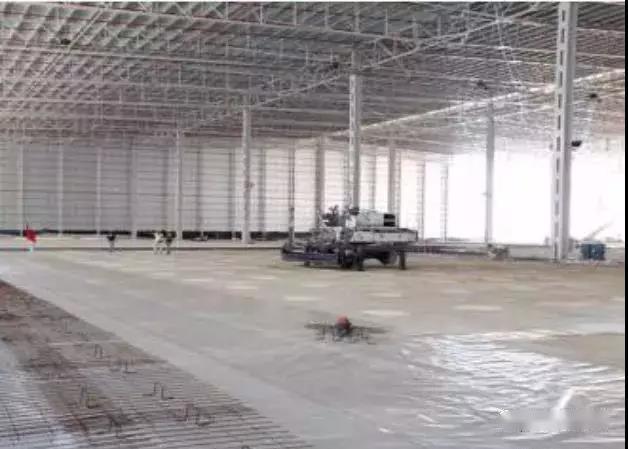

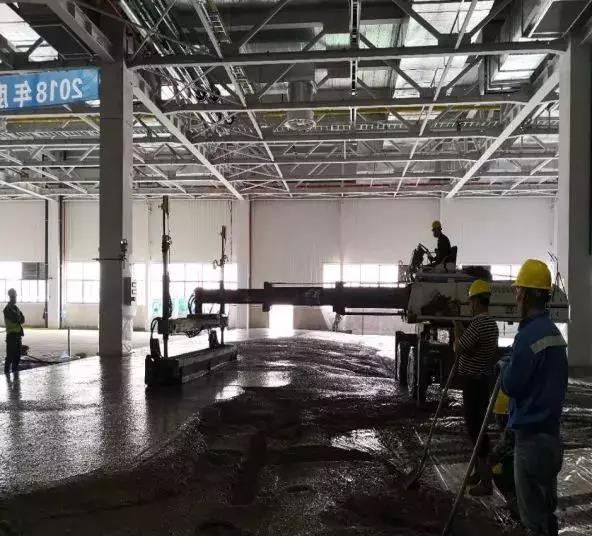

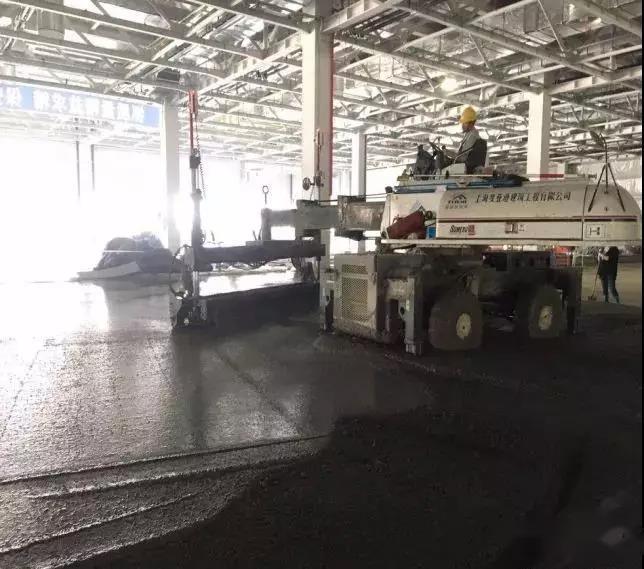

7、混凝土激光整平

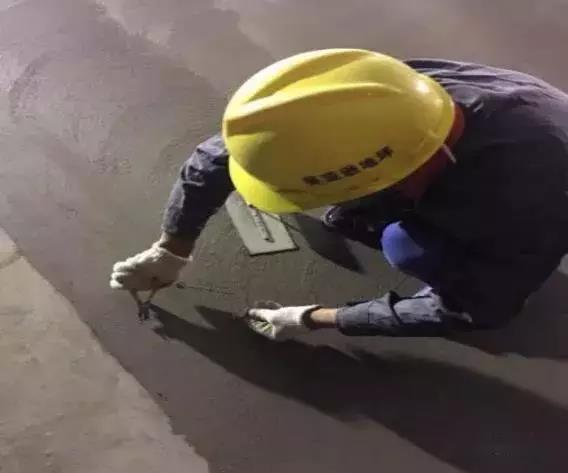

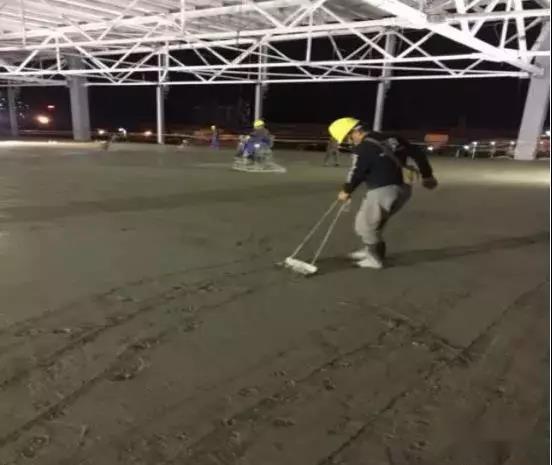

8、原浆收光地面施工

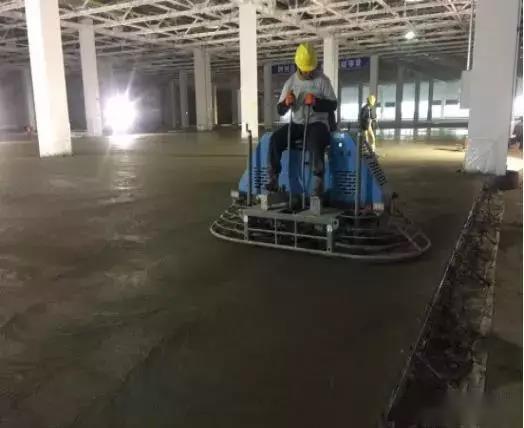

座式双盘磨光机
单盘磨光机
剪钢纤维露头、吸铁石吸附

2)原浆收光

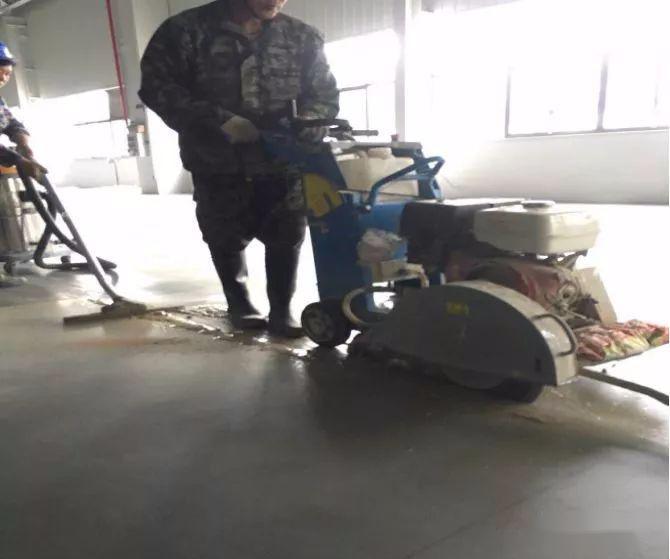

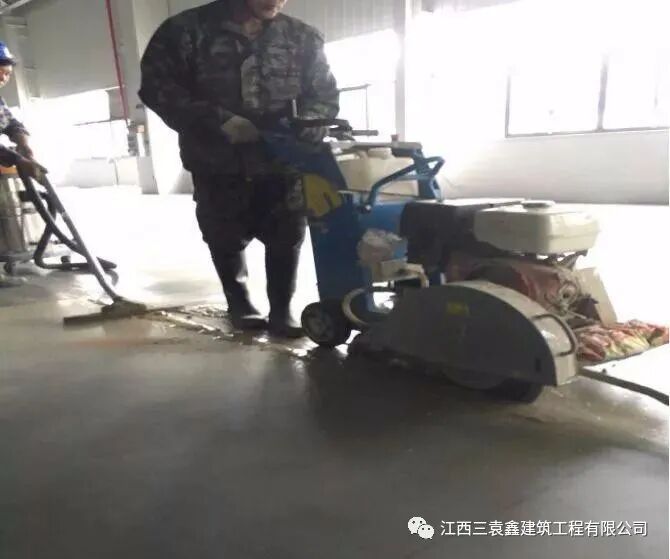

9、假缝(切缝)

10、成品养护
浇筑完成后采用洒水对地面进行养护。直接采用进行土工布覆盖,养护期为14天-20天,强度100%后允许上升降机,施工7天内禁止通行,四周采用警戒线进行维护,最少14日维持湿润养生状态。
五、现场施工常见现质量问题

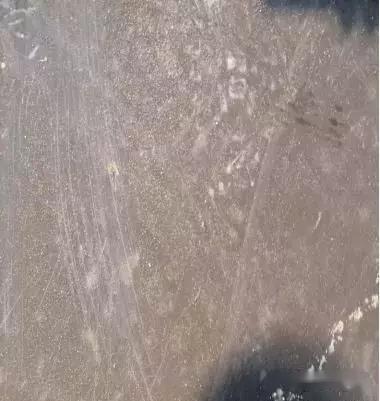

钢纤维外露

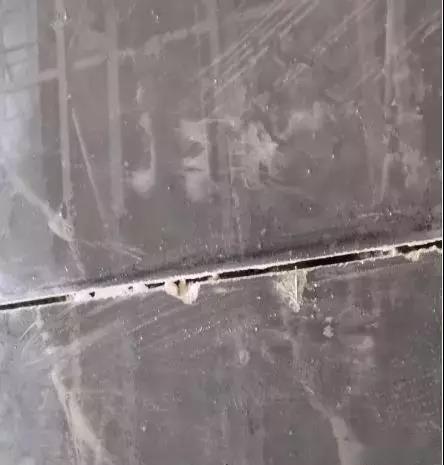

切缝混凝土崩边
六、装铠缝混凝土收缩缝变化情况
一个月后砼收缩缝变化情况
